抓重点、克难点、保节点、全面掀起施工建设大干新高潮——黄河大道一期工程二分公司土方外运全部完成

发布时间:2021-06-21审核:党群工作部 来源:二分公司党总支
返回列表

   6月21日上午11点50分,由二分公司承建的黄河大道一期工程施工三标段三工区土方开挖外运全部完成,土方总量达38万方,为剩余两档主体结构施工提供了工作面。目前,三工区已完成底板浇筑7节共284米,完成率61.5%,支架搭设完成5节,全面进入顶板施工阶段,为8月底完成主体结构施工奠定了基础。

施工现场调度

  三工区障碍物繁多,第三粮库、东星量仪、电力横穿管线等在前期严重制约着工程进度,项目部积极协调各产权单位,在不懈争取下第三粮库于4月13日拆除,电力管线4月16日迁改完成,东星量仪于5月17日拆除,为后续施工争取了时间。由于黄河北地质条件的特殊,深度12米的基坑需要4步开挖,每步开挖均受旋喷锚索施工和张拉时间的限制,为此,项目

  制定精细的施工计划,每一步土方开挖、锚索施工、锚索张拉均设置详细时间节点,争分夺秒,统筹有序。项目部上下团结一致,拧成一股绳,为推进工程建设不懈努力。

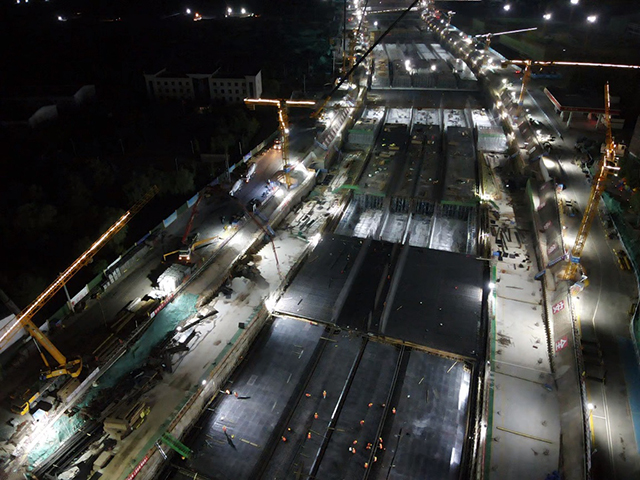

土方开挖外运高峰期

  路漫漫其修远兮,吾将上下而求索。黄河大道一期工程三标三工区项目部将继续秉持劳模精神、劳动精神、工匠精神,将工作重心转到顶板施工,抓重点、克难点、保节点、全面掀起施工建设大干新高潮。

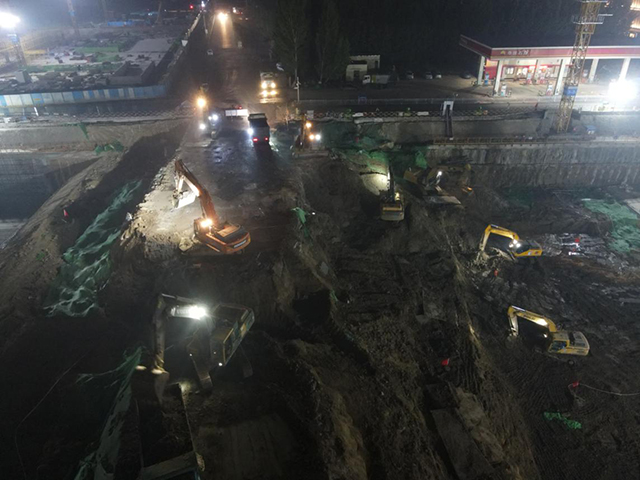

夜间施工

   自3月初土方开挖以来,项目部全体成员各司其职、兢兢业业、攻坚克难,在取得优异成绩的背后是众多城建人勇挑重担、攻坚克难、不辞劳苦、辛勤付出,以实际行动践行学党史、办实事。
